Mosty na trati Brezno - Tisovec
Pri výstavbe trate Pohronská Polhora - Tisovec bolo postavených niekoľko veľkých mostov. Pri prekonávaní až 48‰ stúpania položili Abtovou ozubnicou aj na dvoch viaduktoch v Čertovej doline a Pod Dielom. Trať stavali talianski majstri a inžinieri, ktorí mali bohaté skúsenosti so stavbami v horskom teréne.Most v km 19,930
Pre závadu na stavbách a zariadeniach železničného spodku zaviedol cez most v km 19,930 od 8.4.2004 OR Košice - AO B.Bystrica zníženú traťovú rýchlosť z 50 km/h na 10 km/h (km 19,920 až 19,940).
Mosty v km 23,9 až 27,4 Čertov viadukt v km 31,6 - 31,75 Viadukt Pod Dielom v km 32,4 - 32,8
Prestavba mostu v km 23,9 začala 20.9.1969 a bola dokončená v nasledujúcom roku.
V letných mesiacoch 1973 boli v km 27,3 a 27,4 prestavané mosty. Tiež bol prebudovaný most Lipianka v km 25,7.
Čertov viadukt dostal svoje meno ešte v časoch, keď stavali železnicu. Viadukt bol postavený v najťažšom úseku, kde v ceste staviteľom stáli všetky možné prekážky. Viadukt sa klenie vo výške takmer 20 m nad úzkymi skalnými stenami, nad kaňonovitou Čertovou dolinou.

Čertov viadukt na historickej pohľadnici
Viadukt, ktorý preklenul dolinu ponad horáreň pod vrchom Diel, bol postavený na kamenných pilieroch v roku 1896. Ležal v oblúku polomeru 250 m, vo výške 31 m a stúpaní 48‰. Okrem odľahčovacích klenieb mal 5 otvorov svetlosti 25 m.

Pohľad na viadukt v roku 1939
Abtova ozubnica na viadukte
Most zničili až ustupujúce nemecké jednotky v noci z 27. na 28.1.1945. Do základov boli zničené piliere a úplne rozbité konštrukcie.
Po oslobodení sa predpokladalo, že sa dokončí prestavba ozubnicovej trate Polhora - Tisovec. Pretože výstavba novej trate by trvala príliš dlho, rozhodlo sa opraviť viadukt provizórne.
Odpratávanie trosiek trvalo asi 2 mesiace, pričom na odpratávaní pracovalo asi 100 robotníkov. Odstránených bolo 3000 m3 muriva a 150 000 kg železa. Na odpratávacích prácach odpracovalo obyvateľstvo Polhory a Tisovca 2000 hodín zadarmo. Odstránenie trosiek si vyžiadalo 46 000 pracovných hodín. So stavbou viaduktu sa začalo až začiatkom októbra 1945. S ohľadom na zakrivenie trate R=250 a jej veľký spád 48‰, bolo rozhodnuté postaviť drevené bárky z čerstvého neimpregnovaného jedľového dreva, vzájomne spolu spojené vo forme mohutného priestorového lešenia. Ako nosné konštrukcie boli použité plnostenné nosníky 90 cm vysoké bez pásnic, priečne stužené s horným a spodným zavetrovaním. Drevená stavba bola unikátna, lebo mala 3 poschodia. Drevená konštrukcia, ktorá podopierala železné nosníky sa skladala z 21 bárok striedavo jednoduchých a dvojitých, vysokých 12 až 23 m. Nosnú konštrukciu tvorili železné plnostenné nosníky v počte 13 kusov, z toho 9 konštrukcií s dvoma poľami. Železnú konštrukciu dodala železiareň v Podbrezovej a mala hmotnosť asi 100 tisíc kg. Provizórne premostenie dosiahlo dĺžku 156 m. Na stavbu provizória sa spotrebovalo 2 000 m3 drevnej guľatiny, 12 tisíc 100 kg svorníkov, 270 kg traskavín, 730 kg karbidu a 122 fiaš kyslíka. Celkom sa odpracovalo 77 000 pracovných hodín a náklad prevýšil sumu 5 mil.Kčs.
Slávnostné odovzdanie provizória vykonal 28.1.1946 zástupca povereníka dopravy a verejných prác Dr.Bezek. Po prestrihnutí symbolickej pásky si prezreli zástupcovia povereníctva a RŠŽ v Košicich dokončený viadukt. Následne sa hostia odobrali do Tisovca, kde k miestnej Sokolovni po zaspievaní štátnej hymny zástupca Dr.Bezek a prednosta rekonštrukčného oddelenia Povereníctva dopravy Ing.Horák dekorovali zaslúžilých hrdinov práce. Rad I.tiedy dostalo 6, rad II.tiedy 13 a rad III.triedy 31 robotníkov. K nastúpeným hrdinom práce za veľkej účasti miestneho obyvateľstva prehovoril v mene SNR Dr.Bezek, ktorý tlmočil vyznamenaným hrdinom práce vďaku celého národa za ich svornú a namáhavú prácu. Od 29.1.1946 viadukt začal slúžiť pravidelnej železničnej prevádzke. Obnovila sa tak doprava na celej trati Podbrezová - Brezno - Tisovec - Jesenské.
Drevený viadukt niekoľkokrát vyhorel. Najprv 6.3.1951 sa chytil horieť od vypadnutého žeravého uhlíka z ozubnicového parného rušňa. Aj keď bol požiar včas lokalizovaný, železničná doprava bola prerušená na šesť týždňov. Väčší požiar nastal 22.3.1952 o 9:35 hod. po prechode nákladného ozubnicového vlaku č.8638. Požiar vznikol pravdepodobne od vypadnutého žeravého uhlíka z parného rušňa. Požiar spozoroval personál motorového osobného vlaku, ktorý pred horiacim viaduktom ako prekážkou musel zastaviť. Za pomoci cestujúcich a hasičských zborov z okolitých obcí sa podarilo požiar, zlikvidovať. Nákladná doprava bola obnovená po oprave až 10.5.1952.
Most udržovala TD Rimavská Sobota. Treba pritom vyzdvihnúť niekoľkoročnú obetavú prácu tesárskej čaty pod vedením Jána Veverku, ktorá v krátkych výlukách vymieňala postupne dosluhujúce prvky konštrukcie bez porád a komisii a tak udržovala most v používateľnom stave dlhšie, než sa vôbec očakávalo.
Od 22.6.1955 pre značne poškodený viadukt bola zastavená nákladná doprava na trati Pohronská Polhora - Bánovo, pretože i keď sa drevené časti viaduktu ošetrovali, podliehal nepriazni počasia. Zhnité boli podpery. Po prechode motorového osobného vlaku 11.8.1958 o 6.00 hodine z dôvodu veľmi zlého technického stavu dreveného viaduktu bola úplne zastavená aj osobná prevádzka na trati Tisovec - Pohronská Polhora.
Začalo sa okamžite s rozoberaním drevenej konštrukcie od horného konca a súčasne pripravovali terén pre stavbu nového.
Autorom nového mostu bol Doc.Ing.Arpád Tesár, CSc., ktorý na viadukte druhýkrát v ČSR s úspechom aplikoval pôdorysne polygonálne lomený oblúk. Generálnym dodávateľom stavby bol Mostný obvod Košice. Oceľovú konštrukciu vyrobila mostáreň Vítkovických železiarní Klementa Gottwalda Ostrava a zmontovali Hutní montáže Ostrava, pod priamym dozorom Výskumného ústavu zváračského v Bratislave. Zložité vytyčovacie práce riadila Meračsko-dokumentačná kancelária Košice. Prestavba a demontáž provizória sa vykonala pri výluke dopravy od 11.8.1958 do 23.2.1959.
![]() |

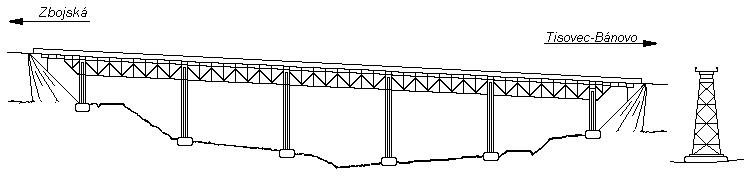

| Schéma novej oceľovej konštrukcie viaduktu |
Mosty pri Bánove v km 33,3 a 34,8
Dva mosty pod Tesnou skalou v km 36,9 - 37,0
Železnica musela preklenúť aj miesto zvané pod Tesnou skalou. Je to tiesňava, hoci zaoblená. Tiesňava je opradené viacerými bájmi o mátohách, strigách a iných bytostiach podzemného sveta. Trať prechádza divokou partiou kolmých a previsnutých stien, jaskynných otvorov vymývaných vodou a prepadlísk. Stavitelia na prekonanie týchto prekážok zvolili odvážne riešenie namiesto železničných mostov použili železničné lavice, ktoré sú ku skalám ako prilepené a len kde-tu podopreté. V zime tu kvapkajúca voda vytvára veľkú ľadovú záclonu.
Sanáciu pilierov z kamenného muriva mosta v km 36,953 Geomonta-Harmanec spol.s.r.o..
Viadukt v Teplici v km 37,9
Vysoký železničný most preklenul aj dolinu Teplicu s rovnomernou vyvieračkou, ktorá tvorí s oblasťou Suchých dolov štátnu prírodnú rezerváciu. Dominantou okolia mosta je vápencové bralo Hradová.
Sanáciu pilierov z kamenného muriva mosta v km 37,877 vykonal podnik Geomonta-Harmanec spol.s.r.o..
Mosty postavené v súvislosti s traťou Revúca - Tisovec
V súvislosti s výstavbou trate Revúca - Tisovec bol postavený klenbový most cez údolie potoka Furmanec a pred vstupom do žst.Tisovec most cez Strieborný potok.
Mosty na trati Tisovec - Jesenské
Stavba tratePoškodenie mostov v roku 1919
Pri vpáde maďarských bolševikov na Slovensko bol poškodený aj most cez Rimavu neďaleko Rimavskej Soboty v km 6.7/8 trate Veladin - Tisovec.
Priamopásová priehradová železná konštrukcia, jednoduchej sústavy so spodnou mostovkou, rozpätia 25,8 m (10 priehrad dĺžky po 2,58 m) bola rozstrieľaná smerom od Tisovca v tretej priehrade v blízkosti tretieho styčníka. Okrem toho boli zničené dva pozdĺžniky v prvej priehrade na rovnakom konci mosta, ako aj priľahlý priečnik v prvom styčníku. Rozstieľanie konštrukcie však nebolo dokonalé, takže konštrukcia sa nezrútila.
Aby vlaková doprava mohla pokračovať, bola konštrukcia pod druhým a tretím styčníkom dočasne podoprená rovnaninami podvalov a zničené pozdĺžniky v prvej priehrade boli nahradené dreveným provizóriom.
Pri definitívnej oprave mosta bolo potrebné nahradiť poškodené dolné a horné pásy na dĺžku asi poldruhej priehrady novými súčiastkami, zriadiť dve nové zvislice, dve nové priečky, štyri nové pozdĺžniky v prvej a tretej priehrade, ako aj dve nové zavetrovacie priečky v prvej priehrade. Hmotnosť nového materiálu bola asi 6,0 t.
Poškodenie mostov v rokoch 2.svetovej vojny
Z obranných dôvodov bol 30.8.1944 tzv. príbojský most na trati medzi Hrachovom a Nižným Skálnikom podmínovany a zničený. V dôsledku toho sa z Tisovca celá železničná doprava udržovala len po stanicu Rimavská Baňa.
S blížiacim sa frontom na trati Banská Bystrica - Brezno - Rimavská Sobota rýchlo rástla intenzita prepravy. Každé 2 hodiny po trati prechádzali vojenské transporty idúce na front. Preto bolo nevyhnutné paralyzovať pohyb nepriateľa po železničných tratiach, aktivizovať diverzné akcie a na určitý čas prerušiť dopravu.
V polovici decembra 1944 bola v rimavskej doline časť brigády "Dirlewangen". Táto hitlerovská jednotka mala za úlohu zastaviť postup Červenej armády v smere Lučenec - Zvolen. Partizánsky štáb oddielu Stalin vytvoril diverzné bojové skupiny. A tak v jeden deň nečakane vyleteli do vzduchu mosty a vojenské autá. Železnica v rimavskej doline prestala existovať (OG 1/1986).
Ustupujúce nemecké vojská v noci z 27. na 28.1.1945 zničili aj most na Muráňskej ulici v Tisovci. Tisovec bol oslobodený 28.1.1945 vojskami Červenej a rumunskej armády.
S rekonštrukciou trate Jesenské - Tisovec sa začalo hneď po prechode frontu. Po postavení mostného provizória ponad Muráňsku ulicu, bola od 8.2.1945 obnovená doprava Jesenské - Tisovec.
Most postavený v súvislosti s traťou Revúca - Tisovec
Po otvorení preložky trate Tisovec mesto - Tisovec, ktorá je vedená vo vyššej polohe ako pôvodná trať, bol ponad cestu do Muráňa postavený železobetónový most s 3 poliami.
Mosty v km 6,128 a v km 6,720 Pramene:
OR Košice-AO Zvolen na moste v km 6,128, medzi žst.Jesenské - žst.Rimavská Sobota, od km 6,120 po km 6,140, v dĺžke 0,020 km, z dôvodu všeobecne zlého celkového stavu mosta, znížil 23.3.2007 12:00 hod. pôvodnú traťovú rýchlosť 80 km/h na 10 km/h. Predpokladané ukončenie bolo 31.12.2007 (isi.zsr.sk, 21.6.2007). Pomalá jazda bola odstránená 3-4.12.2007.
OR Košice-AO Zvolen na moste v km 6,720, medzi žst.Jesenské - žst.Rimavská Sobota, od km 6,700 po km 6,740, v dĺžke 0,040 km, z dôvodu všeobecne zlého celkového stavu mosta, znížil 23.3.2007 12:00 hod. pôvodnú traťovú rýchlosť 80 km/h na 30 km/h. Predpokladané ukončenie je 30.4.2008 (isi.zsr.sk, 21.6.2007, 6.12.2007, 22.2.2008).
