Lamačský tunel č.I
Pozorný cestujúci si vo vlaku smerom z Bratislavy do Devínskej Novej Vsi všimne na bratislavskom portáli tunela do kameňa vytesaný erb uhorskej krajiny a dva letopočty: 1848 a 1902. Sú to roky, keď sa začala v týchto miestach železničná prevádzka.Trasa železnice Marchegg - Bratislava
Pri stavbe železnice sa o vedenie trasy po pravom alebo ľavom brehu Dunaja medzi záujemcami o koncesiu viedli
spory od roku 1836 až do roku 1843. Napokon 4.3.1844 koncesiu získala Uhorská centrálna železničná
spoločnosť pre trate Budapešť - Bratislava a Marchegg - Bratislava. Súčasne bola udelená
koncesia Severnej rakúskej dráhe pre výstavbu trate Marchegg - Gänserndorf až do Viedne.
Trať Bratislava - Marchegg
neskôr prevzali v roku 1850 Cisársko - kráľovské východné dráhy a v roku 1855 Spoločnosť
rakúskych štátnych dráh.
Napriek tomu, že mesto Bratislava leží na ľavom brehu rieky Dunaj a na severozápade mesta sa
tiahne pohorie Malých Karpát, ktoré tvorí prírodnú prekážku na ceste od západu, projektanti
zvolili síce kratšiu, ale technicky náročnejšiu trasu cez Devínsku Novú Ves a lamačský prielom
Malých Karpát. Rozhodli sa tak pravdepodobne preto, že Dunaj v týchto časoch nebol ešte
regulovaný a nemal upravené brehy, takže často doširoka zaplavoval svoje rovinaté okolie.
Takéto územie nebolo vhodné pre vedenie a stavbu železničnej trate.
Vlastnú stavbu pri Bratislave riadil Ing. Jozef Bayer a viedla
z Marcheggu po moste cez rieku Moravu do Devínskej Novej
Vsi. Pod Devínskou Kobylou museli postaviť dlhý násyp, ktorým sa železnica dostala do lamačského
prielomu. V lamačskom prielome sa uvažovalo o
postavení tunela, ale pre dostatočne širokú a náležite hlbokú
dislokáciu permsko-druhohorných obalových hornín malokarpatského žulového jadra, vybudovali hlboký
zárez. Od Lamača trať viedla cez mestský kameňolom, ku ktorému museli opäť vyhĺbiť hlboký zárez
(dnešná zastávka Železná studienka) na Červený most, ktorým
prekonala Mlynskú dolinu. Železnica sa tak dostala ku Kalvárii, kde museli preraziť
tunel. Snahou projektanta bolo maximálne skrátenie jeho dĺžky.
Umiestnený bol pod terénnou depresiou, ktorá ale nedovoľovala rozšírenie pre hlavnú železničnú stanicu.
Projektovaný smer sa síce vyhýbal zastavanej časti mesta a umožnil ďalšie vedenie železničnej
trasy do Budapešti po juhovýchodných svahoch Malých Karpát cez Vinohrady. Tieto výhody boli
vyvážené nevýhodami. V prielome medzi Kalváriou a Strážami nebola tak silná dislokácia ako v
lamačskom prielome, ktorým by sa aj tu bolo rozlomilo horské jadro. V nadloží tunela
prevládali skalné sute zo zvetraných hornín priľahlých svahov, tektonicky narušených hornín a
hĺbkovo zvetraných horninách, premiešaných ílom s vrstvami žuly a ruly s maximálnym nadložím len
35 m. Okrem toho do údolia nad tunelom smerujú početné vodné prúdy z priľahlých svahov Kamzíka a
Horského parku, ktoré zavodňujú tunelovú trasu. Keby sa bola trasa tunela posunula hlbšie do
masívu kryštalinika, výstavba by bola bezproblémová.
Stavebné práce na traťových úsekoch novej železnice za začali s príchodom nového roku 1844 a už
ku koncu januára pracovalo na jednotlivých úsekoch viac ako 9000 robotníkov.
Stavba tunela
Výstavbu tunela realizoval podnikateľ Felix Talachini,
ktorý sa predtým preslávil stavbou 10 tunelov medzi Brnom a Blanskom. Lamačský tunel sa staval
rakúskou sústavou a dĺžkou tunela 703,60 m,
sklon dna tunela 6,66 ‰. Tunel bol najstarším železničným tunelom v Uhorsku, jedným z prvých
dlhších tunelov v Európe.

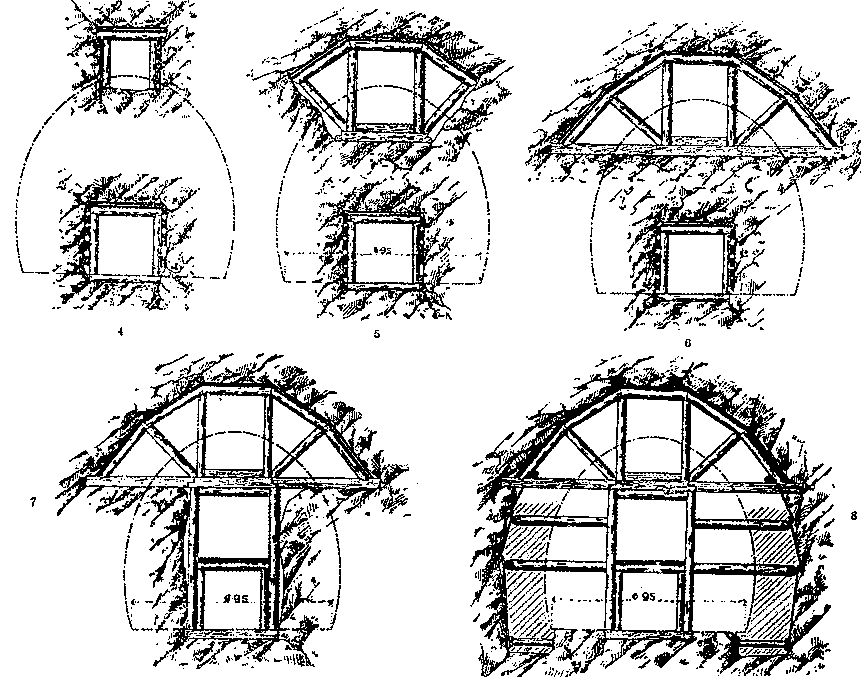

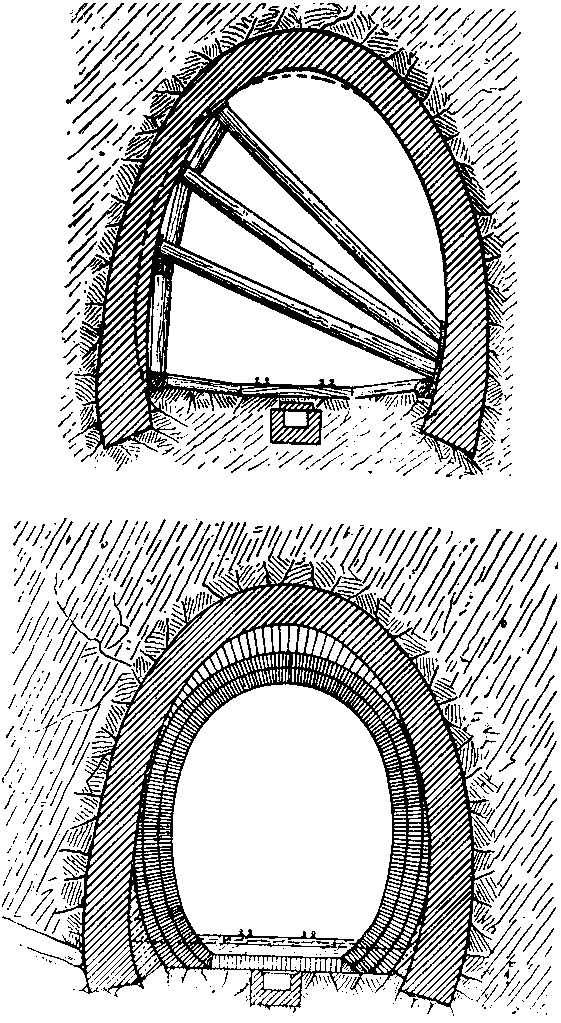

Postup prác pri razení tunela č.I pomocou rakúskej tunelovacej sústavy
S razením prvého tunela v koľaji č.I sa začalo v roku 1844. Najprv sa vykopali zárezy až k budúcim portálom a zriadila sa spodná štôlňa. Okrem toho sa pre urýchlenie postupu prác vykopalo v tunelovej osi vo vzájomných vzdialenostiach 120 - 130 m po celej dĺžke trasy 5 zvislých šácht, siahajúcich až po smerovú štôlňu. Takto sa získalo spolu 12 pracovísk na razenie v skale. Voľba tohto pracovného postupu však nebola šťastná, lebo šachtami nad výlomami a účinkami odstrelu sa pomery tlakové a vodné v pomerne nesúdržnej hornine značne zhoršili. Po dokončení tunela a zasypaní týchto šácht zostali z nich drenážne systémy, dôkladne zavodňujúce priestory tunela. Jednu šachtu ponechali po jej vymurovaní na ventiláciu tunela od vplyvu parnej prevádzky. Má svetlosť 3 m a výšku 38,9 m.
Súčasný stav vyústenia vetracej šachty uprostred Pražskej cesty, foto Emil Schenk, 16.12.2000
Stavba starého tunela, prvého na území Uhorska.
V dobových záznamoch z roku 1846 sa konštatuje, že nepriaznivé horninové pomery veľmi sťažujú postup prác. Preto podnikateľ Talachini zriadil 13.5.1846 pre robotníkov pracujúcich na jednotlivých stavebných úsekoch trate a pre zamestnancov konskej železnice provizórnu nemocnicu. Nachádzala sa na predmestí Kvetná, dnes Mýtna ulica č.983, mala kapacitu 80 lôžok. Podľa výpisu z protokolu ošetrovaných sa v nej liečilo celkom 849 pacientov, z ktorých bolo 732 mužov a zvyšok žien.L. Rohbock - A. Rottmann: Lamačský portál tunela, v popredí strážny domček a košové návestidlo (okolo r.1855, oceľorytina)
L. Rohbock: Pohľad na bratislavskú stanicu od pôvodného portálu starého tunela (60. roky 19. storočia, oceľorytina)
Otvorenie trate Marchegg - BratislavaSkracovanie starého tunela, rozširovanie železničnej stanice
Na prelome storočí bolo potrebné rozšíriť bratislavskú stanicu.
Vzhľadom na jej veľký oblúk a na vysokom násype smerom na Vajnory bolo treba predĺžiť stanicu aj
západným smerom. Preto sa rozšíril hlboký a úzky zárez a pristúpilo sa k odstraňovaniu
110 m dlhého úseku tunela. Zárez rozširovali pre umiestnenie ďalších 2-3 koľají.
Ďalej sa rozhodlo rozšíriť tunel na riadnu dvojkoľajnú prevádzku, pretože už v roku
1899 bola celá trať dvojkoľajná. Na rozšírenie bola navrhnutá presuvná oceľová sklápacia
konštrukcia skruže pre betónovacie práce.
Napokon bolo rozhodnuté, že z prevádzkového i bezpečnostného hľadiska (veľké horninové tlaky a zavodnenie) bude vhodnejšie
zriadiť vedľa starého tunela nový. Jeho výstavba by nenarušila súbežnú železničnú dopravu. Hlavným dôvodom

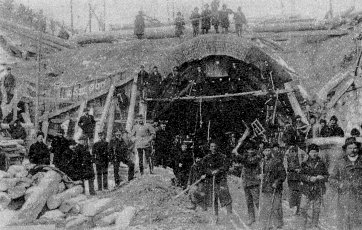

pre toto rozhodnutie sa stala nehoda počas odstraňovania uvedených 110 m starého tunela.
Predlžovanie stanice, skracovanie tunela č.I |

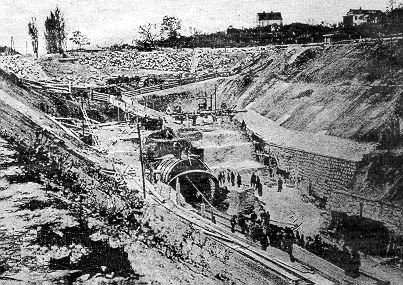

Dokončené nové vyústenie tunela č. I a odpratávanie drevených výstuží, foto z 5. 3. 1900
8.3.1900 pokročili práce natoľko, že mohla byť obnovená prevádzka cez tunel, ktorý sa v dôsledku opráv stal priechodným len pre jednu koľaj. Náklady, ktoré si práce vyžiadali, predstavovali 128 103 rakúskych zlatých a ďalšie murárske a tesárske práce si vyžiadali 53 656 rakúskych zlatých. Opravné práce od 8.3.1900 viedol už Ing. A. Kain - hlavný merač. Odstraňovanie drevnej konštrukcie a murovanie trvalo šesť týždňov a robilo sa počas prevádzky.Situácia v roku 1899 - skracovanie tunela č.I a príprava na stavbu tunela č.II v areáli bratislavskej stanice |
Zosilňovanie tunela č.I
V tejto podobe starý tunel slúžil železničnej prevádzke od posledných stavebných prác, t.j. od roku 1903 a nevyžadoval udržovacie práce väčšieho rozsahu. Koncom 50. rokov 20. storočia pri podrobnejších prehliadkach tunelovej rúry sa zistilo značné zavodnenie a vo viacerých pásoch korózia betónových zosilňovacích pásov i pôvodného muriva. V zimných mesiacoch vznikla potreba odstraňovania zľadovatených úsekov, ktoré zmenšovali priechodný prierez a ohrozovali bezpečnosť dopravy.Sanácia tunela v súvislosti s elektrifikáciou trate Břeclav - Bratislava
Veľká zavodnenosť a nedostatočný svetlý profil tunela boli klúčovou prekážkou pre plánovanú elektrifikáciu traťového úseku Břeclav - Bratislava. Preto Ministerstvo dopravy si u SUDOP Praha už začiatkom 1964 objednalo vypracovanie štúdie investičnej úlohy na prestavbu tunela počas prevádzky. Na základe takto vypracovanej štúdie rozhodlo Ministerstvo dopravy v júni 1965, že tunel č.1 sa zrekonštruuje na výšku troleja 5,20 nad zníženým temenom koľajnice.
K opravným prácam na starom tuneli sa pristúpilo v súvislosti s predelektrifikačnými úpravami na trati v rokoch 1966-67. Potrebné bolo zväčšiť svetlú výšku tunela pre montáž trolejového vedenia a zamedziť prenikaniu povrchovej vody do tunelovej rúry. Rekonštrukciu tunela vykonalo Železničné staviteľstvo, závod 04 - tunely Brno. Práce sa spočiatku vykonávali len v 4 až 8-hodinových výlukách, od 1.2.1967 do nového grafikonu v 8 až 10-hodinových. Prechodový prierez sa dosiahol osekaním betónových prstencov na potrebnú mieru. Potrebná suchosť líca obmurovky v klenbe a v oporách sa dosiahla výplňou a tesniacou injektážou, hĺbkovým sparovaním a striekaným betónom nanášaným na očistené alebo na určitú hrúbku odsekané líce tehlovej alebo betónovej obmurovky. Zosilnenie narušeného muriva a časti kamennej rovnaniny s murivom sa vykonalo pomocou injektáží cementovou zmesou, urobili sa aj zvodnice v nezosilnených pásoch starého tunela.
Nasledovala úprava spodnej klenby a znižovanie nivelety koľaje, ktoré prebehli počas nepretržitej výluka koľaje č.1 od 1.6.1967. Úplná výluka tunela si však vyžiadala vybudovať komplexnú výhybňu medzi tunelom a žst. Bratislava-Lamač. Vytrhanie starého a pokládku nového zvršku (koniec septembra 1967) uskutočnili pracovníci Traťovej strojnej stanice v Bratislave.
Na štyridsiatich pásoch bola odstránená spodná klenba, zriadená pri zosilňovacích prácach v r. 1900-1903. Nové koľaje boli uložené na pozdĺžne prahy pomocou betónových podvalov. Skrutkové podložky umožnili úpravu výšky od 7 do 13 cm, čím sa takmer úplne vylúčila manuálna práca a riziko úrazu. Zníženie nivelety koľají v tuneli o 36-43 cm vyvolalo zníženie koľaje v dĺžke 500 m pred tunelom zo smeru od Lamača a zníženie a rekonštrukciu zhlavia pred bratislavským portálom. Znižovanie zhlaví sa uskutočnilo 31.10-5.11.1967.
7.10.1967 pracovníci Železničného staviteľstva Brno ukončili prípravu klenby tunela na montáž trolejového vedenia. Trolejové vedenie v starom tuneli dostalo električkové závesy so zdvojenými izolátormi. Prvý elektrický vlak prišiel do Bratislavy cez tunel č.1 10.11.1967.
Pri obnove koľají boli v tuneli v 1983 betónové podvaly nahradené drevenými. Práce vykonali pracovníci TSS Bratislava, stavebného vlaku 026.
Rekonštrukcia tunela
Napriek všetkým sanačným prácam, ktoré neboli však
urobené v celom projektovom rozsahu z časových dôvodov, po 20 rokoch dochádza znova k
silnému zavodneniu, veľkým námrazám a korózii betónu. Preto bola navrhnutá rekonštrukcia tunela, počas ktorej sa má dosiahnuť suchosť tunelovej rúry a súčasne
zväčšiť svetlý tunelový prierez, umožňujúci priechod nadrozmerných zásielok.
Pracovný vlak pred lamačským portálom tunela č.I, foto Emil Schenk, 17.10.2000
Lamačský portál - P1
Vstup trate do tunela, foto Emil Schenk, 16.12.2000 |
Detail portála, foto Emil Schenk, 16.12.2000 |
Pohľad z tunela, foto Emil Schenk, 16.12.2000 |
Výjazd z tunela, foto Emil Schenk, 16.12.2000 |
Prístup k tunelom, foto Emil Schenk, 16.12.2000 | Pokrytie tunelovej rúry, foto Emil Schenk, 16.12.2000 |
Bratislavský portál - P2
Bratislavský portál, foto Emil Schenk, 16.12.2000 |
Bratislavské portály oboch tunelov, foto Emil Schenk, 16.12.2000 vľavo starý, vpravo nový tunel |
Tunelové pásy na bratislavskej strane, foto Emil Schenk, 16.12.2000 | Výjazd z tunela, foto Emil Schenk, 16.12.2000 |
Pozri aj porovnanie oboch tunelov.
Portál starého tunela s rušňom Bihar bol zobrazený na pamätnej striebornej minci vydanej k 150. výročiu príchodu prvého parného vlaku na Slovensku.
Na rube mince je zobrazený parný rušeň Bihar, ktorý doviezol do Bratislavy prvý parný vlak a dobový pohľad na bratislavský hrad s podhradím. | Na líci mince je zobrazený dobový parný vlak, ktorý vychádza zo železničného tunela. |
Poznámka:
Pre tunel sa používa názov jask, od ktorého bol zrejme odvodený názov Jaskový rad pre ulicu pred lamačským tunelom.
Pramene:
